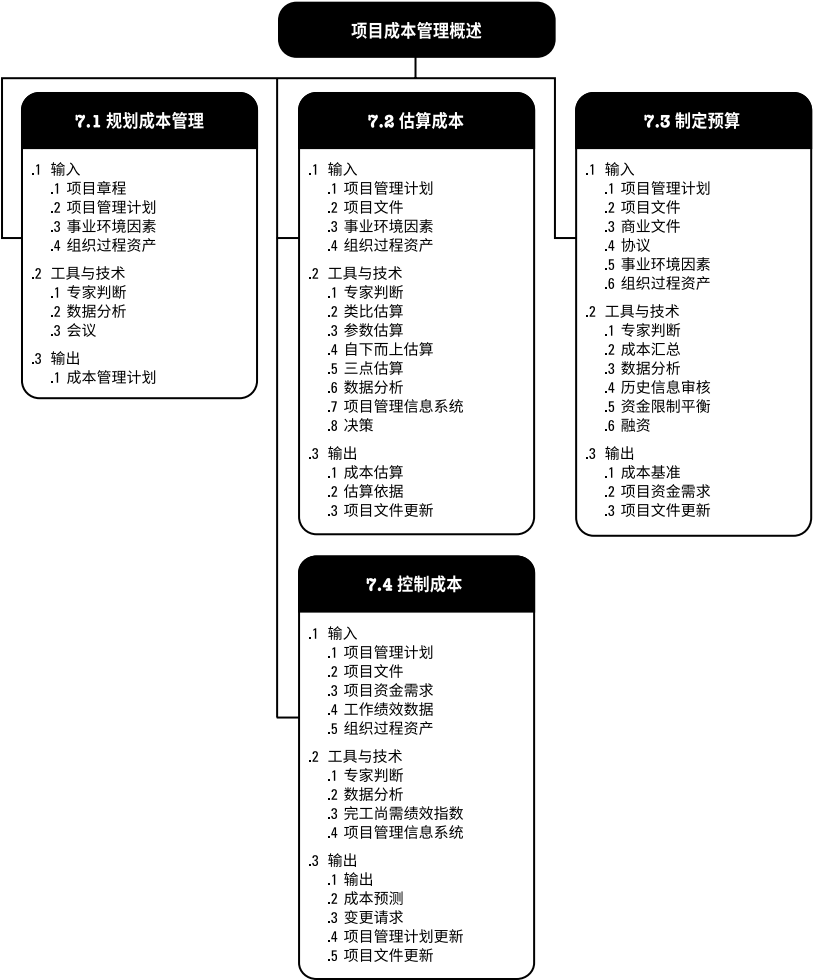

项目成本管理包括为使项目在批准的预算内完成而对成本进行规划、估算、预算、融资、筹资、管理和控制的各个过程,从而确保项目在批准的预算内完工。 项目成本管理过程包括: 规划成本管理、估算成本、制定预算、控制成本。 关于敏捷/适应型环境的考虑因素 对易变性高、范围并未完全明确、经常发生变更的项目,详细的成本计算可能没有多大帮助。在这种情况下,可以采用轻量级估算方法快速生成对项目人力成本的高层级预测,在出现变更时容易调整预测;而详细的估算适用于采用准时制的短期规划。 如果易变的项目也遵循严格的预算,通常需要更频繁地更改范围…
